舊屋翻新、老屋再生
之前有分享了一篇「新成屋的驗屋基本流程」給大家。相信對有買新成屋的各位有所幫助。但現實層面的考量來說,新成屋的房價並非是人人都可以負擔的,因此考慮購買中古屋、或是家中既有的老房子進行住宅的翻新改修的人肯定不在少數。又或是因為房子住了10來年20年左右了,家庭成員也從小孩變成大人了,空間的需求當然也因此產生了變化。所以想將舊有空間重新規劃的人想必也是很多。

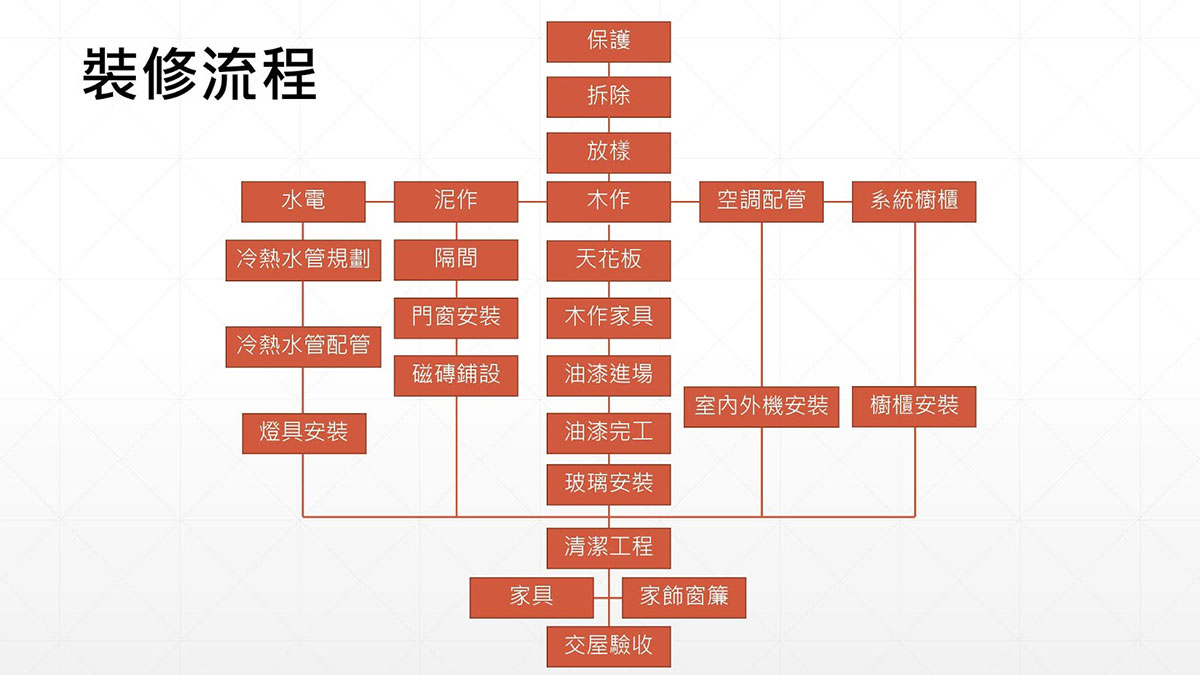

有鑑於此,要如何針對中古屋及老屋進行舊屋翻新、讓老屋與時代並進、重新再生。就必須明白整個裝修的基本流程,因此底下這張,就是裝修基本上都會遇到的施作項目,先給大家作一個參考:
流程圖簡化了內容。所以這邊簡明扼要的說明工序給大家知道:
第一步:保護工程(外)。
公共空間及電梯間內外都需要鋪上PU防潮布及PP板及夾板保護地面及牆壁。
第二步:拆除工程。
拆除不必要的隔間與天花板及地板,並進行清運。
第三步:放樣工程。
隔間廠商會拉水平基準線標示隔間位置、確定後續工程如水電等配置定位。
第四步:鋁窗工程。
鋁窗會裝設窗框,待泥作進場進行窗框與牆體間的縫隙填滿。
(有些鋁窗廠商會包含處理填縫)
第五步:水電工程。
水電廠商會進行冷熱水管、開關、插座迴路的配管,及總配電盤的更換或調整。後續則是衛浴設備安裝。
第六步:空調工程。
空調主機與子機的位置確認、冷媒管、排回風管、排水管、電源位置的配置。
第七步:泥作工程。
泥作會將水電配管進行覆蓋,隔間砌磚及浴廁陽台的打底、防水及貼磁磚。
第八步:保護工程(內)。
地面磁磚鋪設完成後會進行保護工程。
若是拋光處理的大理石或是石英磚地板更要加鋪設PU防潮布及PP板及夾板保護地面。
第九步:木作工程。
天花板的角料施作封板、木作隔間施作、木作櫃、木作家具、木作門框門片及扶手安裝。
第十步:油漆工程。
天花板、牆面噴漆。
木作櫃噴漆、木作扶手噴漆。
第十一步:系統工程。
系統櫃體安裝。(木作進場隔間完成後會先丈量)
第十二步:玻璃工程。
玻璃門片、鏡櫃或裝飾性玻璃安裝。
第十三步:清潔工程。
各個工項的廠商退場前會將製造出的廢棄物進行粗略的清理並運走(粗清),
清潔廠商則將小垃圾清運及櫃內清潔、鋁門窗清洗、地面材料打蠟、粉塵清除擦拭。(細清)
第十四步:窗簾家具。
窗簾及家具待清潔完成後即可進場。
而這幾個工項有些會同時間存在,並非一定是上一個廠商退場下個廠商才進來的狀況。下一個篇章,我們就會逐一介紹各個工程的細節內容。首先就會跟各位介紹:「保護、拆除工程」。希望對各位有所幫助。
(在住宅翻新之前,若發現老屋有鋼筋裸露、水泥剝落、鋁門窗變形等問題,這都可能是地震後結構有受損的跡象。若您的房子為1999年12月31日前取得建照的房子,而且您有耐震問題的疑慮。可以考慮申請「政府老屋耐震安檢」。詳細內容請洽內政部相關人員。而本文所有相關裝修內容,都是在以耐震安檢合格或無耐震問題的情況下作的說明。)
